در بُعد فنی طرح، از بیست و دوم آذر ماه سال 96، مطالعات اولیه مرحله شناخت وضع موجود محدوده آغاز شده و در این مرحله، نقشههای وضعیت پروژه در شهر، نقشههای وضع موجود پروژه، نماها و برشهای پروژه و مطالعات آسیبشناسی صورت گرفته است. در ادامه، طراحی معماری پروژه به مدت دو ماه کاری در دست انجام قرار گرفت و پس از تصویب طرح نهایی، فازبندی پروژه آغاز شد. سپس ساماندهی بدنه شمالی سبزهمیدان به عنوان فاز اول در دستور کار قرار گرفت و طراحی آن انجام شد. در مرحله بعد با توجه به اعلام آمادگی مالک یکی از پلاکهای بدنه شمالی که اتفاقاً یک بنای قدیمی و دارای سبک معماری فاخر است، طراحی جزئیات معماری بدنه این پلاک صورت گرفت و به اجرا در آمد. سپس طراحی بدنه شمالی به صورت کامل انجام شد تا در صورت اعلام آمادگی مالکین هر کدام از پلاکها، امکان اجرای طرح در کمترین زمان ممکن محقق شود. تا کنون نمای چهار پلاک در بدنه شمالی سبزهمیدان ساماندهی و مرمت شده است. ساماندهی مسیر پیاده و سواره شمال میدان در مرداد ماه ۹۷ آغاز شد و در آذر ماه همان سال به بهرهبرداری رسید. اجرای پیادهراه و ساماندهی مسیر پیاده جنوب میدان نیز در آذر ماه ۹۷ آغاز شد و در اسفند ماه همان سال و همزمان با روز شهردار به بهرهبرداری رسید. ساماندهی مسیرهای پیاده شرق و غرب سبزهمیدان، از فروردین ماه ۹۸ آغاز شد و در تیر ماه همان سال به اتمام رسید. عملیات اجرایی ساماندهی عرصه میدان نیز در دی ماه ۹۹ آغاز شده و در دست اقدام است. البته کفسازی تقاطع شرقی میدان (تقاطع خیابانهای فردوسی، طالقانی و هلالاحمر) نیز در این بازه زمانی اجرا شده است.

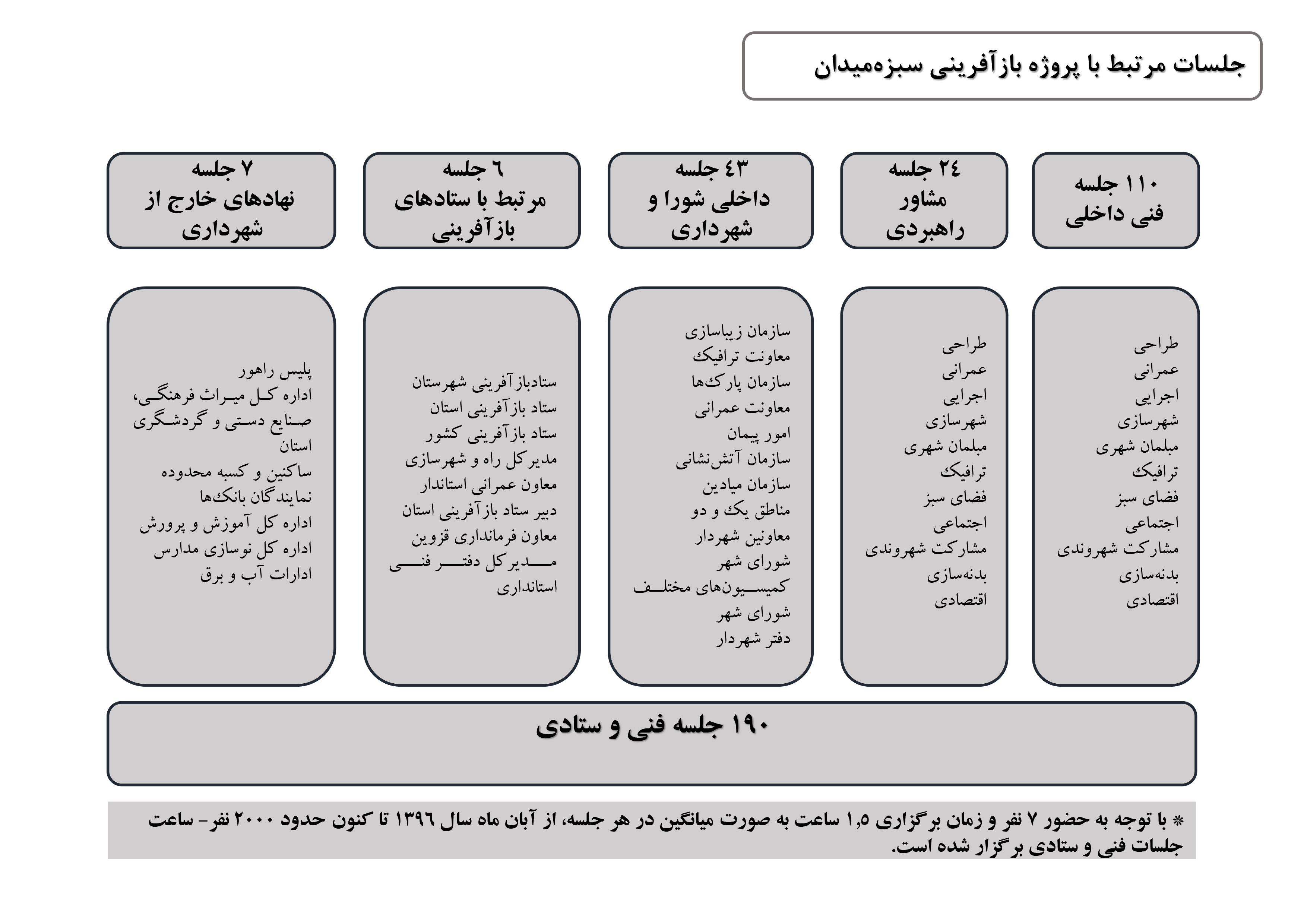

در بخش ستادی پروژه ساماندهی و طراحی سبزهمیدان به عنوان یک فضای شهری (محدوده دولتخانه صفوی) که از آن به عنوان یک پروژه بازآفرینی شهری یاد میشود، میتوان به برگزاری جلسات هماهنگی و هماندیشی با مدیران و کارشناسان حوزههای مختلف شهری از ابتدای آذر ماه سال ۹۶ تا کنون اشاره کرد که سبب شده زمینه اجرای هر چه بهتر طرح با همراهی ارگانهای مختلف و مشارکت پویای شهروندان فراهم شود. از جمله این نشستها میتوان به جلسه هماهنگی مدیران شهرداری جهت ساماندهی سبزهمیدان، جلسه اطلاع رسانی به رؤسای بانکها و کسبه فعال سبزهمیدان، جلسه همافزایی با مدیران سازمانها و معاونتهای شهرداری، جلسه هماندیشی در خصوص مسائل ترافیکی سبزهمیدان با سازمانهای حوزه معاونت حملونقل شهرداری و جلسه هماندیشی با نمایندگان سازمانهای اتوبوسرانی و تاکسیرانی اشاره کرد. جلسه ارائه گزارش روند پیشرفت پروژه به شهردار محترم و اعضای شورای اسلامی شهر، جلسه هم اندیشی با برخی از معاونین و مدیران شهری در خصوص مباحث اجرایی پروژه و جلسه با معاون عمرانی و امور هماهنگی استانداری از دیگر نشستهای ستادی و فنی در این پروژه محسوب میشود. از جمله سایر جلسات ستادی در طرح ساماندهی و طراحی سبزهمیدان به عنوان یک فضای شهری (محدوده دولتخانه صفوی) میتوان به جلسه با مدیرکل راهو شهرسازی استان، جلسه با دبیر ستاد بازآفرینی استان، جلسات ستادهای بازآفرینی شهرستان، استان و کشور اشاره کرد.
|
روند پیشرفت پروژه
پیشرفت پروژه ساماندهی و طراحی سبزهمیدان به عنوان یک فضای شهری (محدوده دولتخانه صفوی) در دو بُعد فنی و ستادی قابل بررسی است. همچنین مراحل طرح در قالب چهار فاز عملیاتی شامل ساماندهی مسیر پیاده و سواره شمال میدان، اجرای پیادهراه و ساماندهی مسیر پیاده جنوب میدان، ساماندهی مسیرهای پیاده شرق و غرب، ساماندهی و احیای بدنه پلاکهای مجاور محدوده طرح و ساماندهی عرصه میدان و تقاطعهای شرق و غرب مدنظر قرار گرفت.
